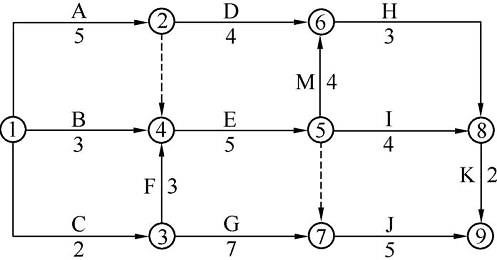

31.双代号网络计划如下图所示(时间单位:天),其关键线路有( )条。
【学天解析】 ①→②→⑥→⑧→⑨
①→②→④→⑤→⑧→⑨
①→④→⑤→⑥→⑧→⑨
①→④→⑤→⑧→⑨
①→③→④→⑤→⑧→⑨
①→③→⑦→⑨
①→④→⑤→⑦→⑨
①→③→④→⑤→⑦→⑨
①→②→④→⑤→⑥→⑧→⑨
①→③→④→⑤→⑥→⑧→⑨
比较以上线路可知最长线路为①→②→④→⑤→⑥→⑧→⑨和①→③→④→⑤→⑥→⑧→⑨,即有2条关键线路。因此,正确选项是B。
