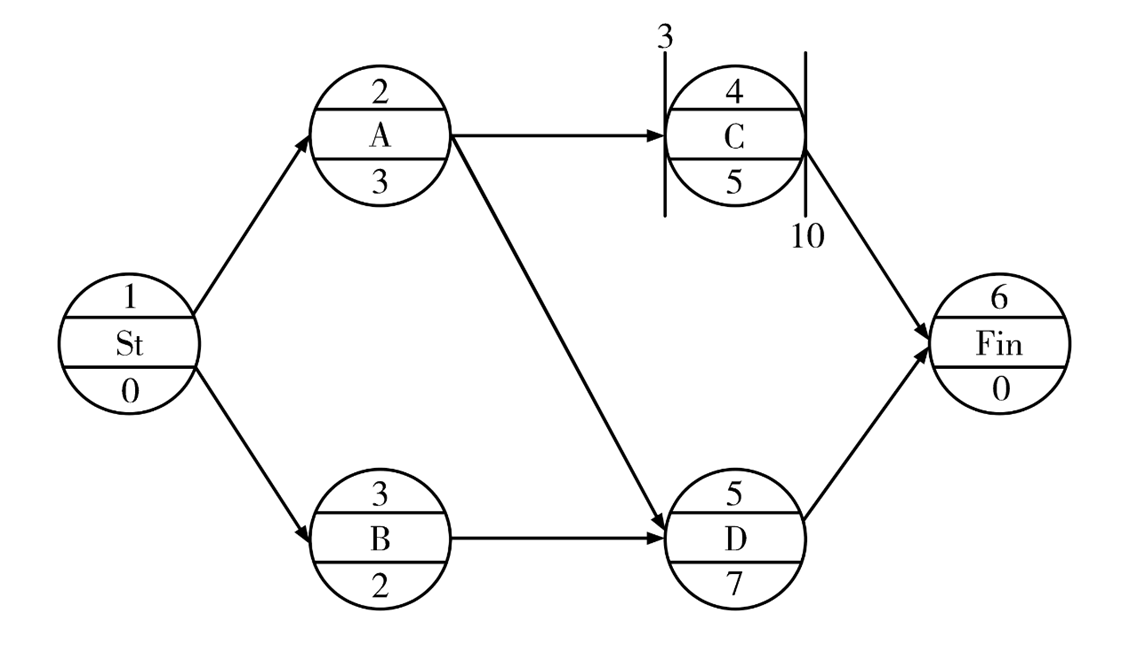

【19管理37】单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间、最早完成时间和总时差分别是( )天。
最迟开始时间=最迟完成时间-持续时间=10-5=5;最早完成时间=最早开始时间+持续时间=3+5=8;总时差=最迟完成时间-最早完成时间=10-8=2。
