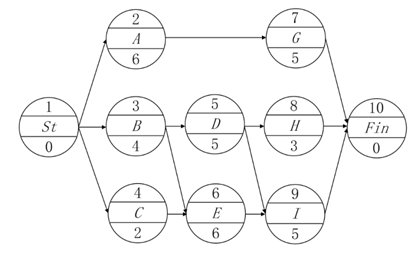

某单代号网络计划如下图所示(时间单位:天),其计算工期是( )天。
A
10
B
11
C
12
D
15
查看答案
正确答案:D
参考解析:
该网络计划的线路有5条,分别是:St→A→G→Fin,St→B→D→H→Fin,St→C→E→I→Fin,St→B→E→I→Fin,St→B→D→I→Fin,各线路的总持续时间分别是11、12、13、15、14。则计算工期是15天。
