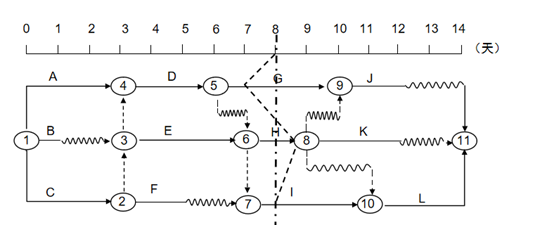

某双代号时标网络计划如图,说法正确的是( )。

- A 第8天末检查,G工作延误1天,会使工期延误1天
- B 第8天末检查,H工作提前1天,会使工期提前1天
- C 第8天末检查,关键工作进度正常
- D 工作D总时差与自由时差均为零
正确答案:C 参考解析:
G工作有2天的总时差,延误一天并不能使工期延误,A选项错误。H工作并非关键工作,H工作的提前,不会使工期提前,B选项错误。关键工作有工作C、工作E、工作I和工作L,第8天末检查,工作I进度正常,C选项正确。工作D自由时差为0,总时差为1,D选项错误。
