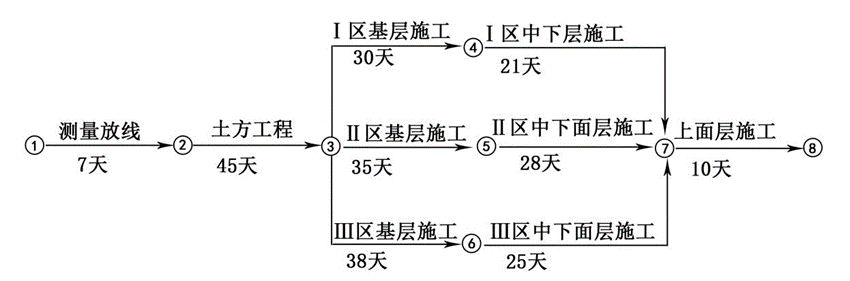

下图为某道路工程施工进度计划网络图,总工期和关键线路正确的有( )。
A
总工期113天
B
总工期125天
C
①-②-③-④-⑦-⑧
D
①-②-③-⑤-⑦-⑧
E
①-②-③-⑥-⑦-⑧
查看答案
正确答案:B、D、E
参考解析:
根据双代号网络图,关键銭路有两条,分别是D.①-②-③-⑤-⑦-⑧和E.①-②-③-⑥-⑦-⑧;总工期为关键线路的总持续时间,为125天。
