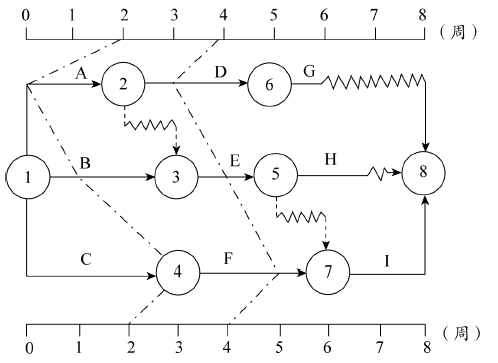

某项目时标网络计划第2、4周末实际进度前锋线如下图,关于该项目进度情况的说法,正确的有( )。

- A 第2周末,工作A拖后2周,但不影响工期
- B 第2周末,工作C提前1周,工期提前1周
- C 第2周末,工作B拖后1周,但不影响工期
- D 第4周末,工作D拖后1周,但不影响工期
- E 第4周末,工作F提前1周,工期提前1周
正确答案:A、C、D、E 参考解析:
A正确,在第2周末检查时,工作A拖后2周,由于工作A有2周的总时差,所以不影响工期。
C正确,在第2周末检查时,工作B拖后1周,由于工作B有1周的总时差,所以不影响工期。
D正确,在第4周末检查时,工作D拖后1周,由于工作D有2周的总时差,所以不影响工期。
E正确,F为关键工作,F提前1周,F到终点终点节点工期为7。F的平行工作D延误1周,D总时差2可以抵消1周,D到终点节点也可以第7周完成。平行工作E进度正常,总时差1,故E工作也可第7周完成。故E正确。
B错误,工作C是关键工作,工作C提前1周,经过C到终点节点工期为7,但是C的平行工作A延误2周,A的总时差是2,从A到终点节点工期为8。平行工作B延误1周,B的总时差是1,从B到终点节点工期为8,故C工作提前,工期不提前。
