二建《管理》 重点试题:考点37:双代号网络计划时间参数概念与应用(★★★)
来源:学天教育 发布时间:2026-03-17 浏览量:88

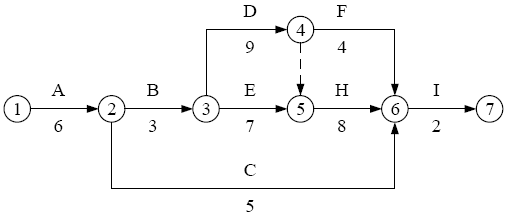

某双代号网络计划如下图(单位:天),则工作E的自由时差为( )天。

正确答案:B 参考解析: 本题考查3.3工程网络计划技术。自由时差是不影响紧后工作最早开始的机动时间。E的紧后工作是H,H工作要等所有的紧前工作都完成后才能开始,H最早开始时间=6+3+9=18,E的最早完成时间=6+3+7=16。自由时差=min{紧后工作最早开始时间-本工作最早完成时间}=18-16=2。
