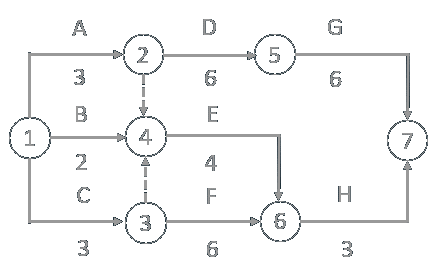

某工程双代号网络计划如下图所示,工作E最早完成时间和最迟完成时间分别是()。
【学天解析】关键线路:①→②+⑤+⑦,计算工期=3+6+6=15,E工作最早完成时间为max(3+4,2+4,3+4)=7,最迟完成时间为15-3=12。
