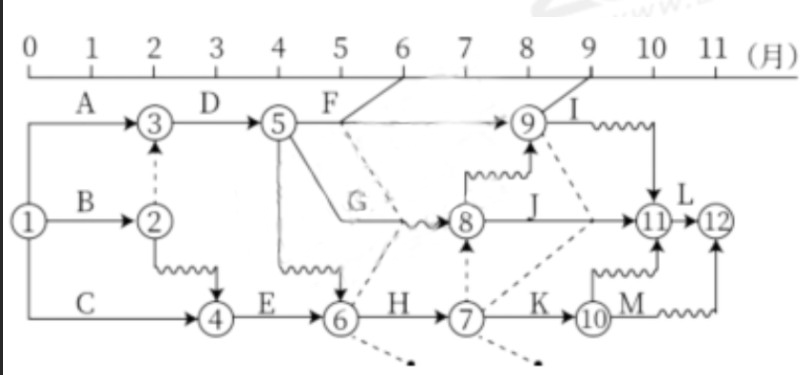

某工程进度计划执行到第6月、9月底绘制的实际进度前锋线如下图,正确信息有()。
- A 工作F在第7月底检查时 拖后1个月,不影响工期
- B 工作G在第6月底检查时正常,不影响工期
- C 工作H在第6月底检查时拖后1个月,不影响工期
- D 工作I在第9月底检查时拖后1个月,不影响工期
- E 工作K在第9月底检查时拖后2个月,影响1个月
正确答案:A、B、D、E 参考解析:
【学天解析】关键线路为C→E→H→J→L。
选项A,6月底检查时,工作F拖延1个月,但其总时差为1个月,所以不影响总工期。
选项B,6月底检查时,工作G施工正常,不影响总工期、
选项C,6月底检查时,工作H拖延1个月,但其总工期为0,所以影响总工期1个月。
选项D,9月底检查时,工作I拖延1个月,但其总时差为1个月,所以不影响总工期。
选项E,9月底检查时,工作K拖延2个月,但其总时差为1个月,所以影响总工期1个月。
