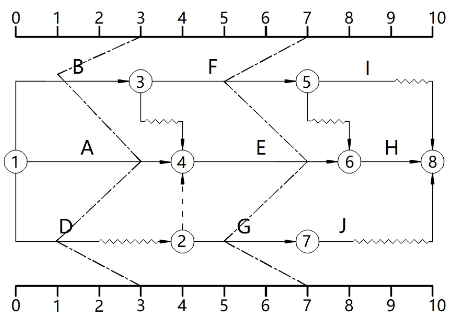

某工程进度计划执行到第3周和第7周的前锋线如下图所示,下列描述错误的是( )。
【学天解析】A选项正确,B工作有总时差1周,在第3周检查B工作延误2周,影响总工期1周。
B选项正确,D工作自由时差和总时差均由2周,故在第3周检查D工作延误2周,不影响紧后工作及总工期。
C选项错误,F工作有总时差一周,在第7周检查F工作延误2周,会影响总工期1周
D选项正确,G工作有总时差1周,在第了周检查B工作延误2周,不影响总工期。
