一级建造师《管理》 重点试题:双代号时标网络图的规则与计算
来源:学天教育
发布时间:2020-11-18
浏览量:210

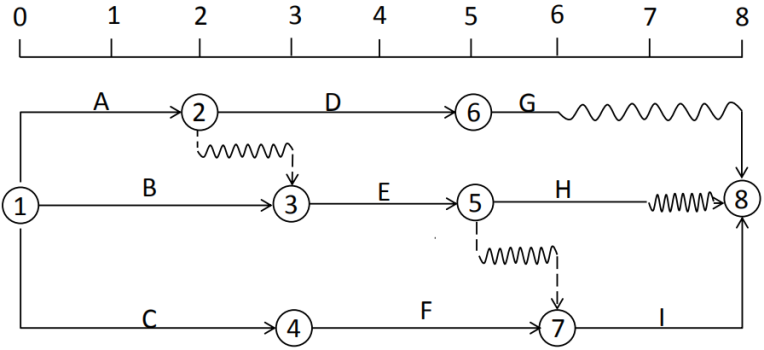

某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )。
A
0
B
1
C
2
D
3
查看答案
正确答案:C
参考解析:
由该双代号时标网络图可以看出,C-F-I为关键线路,A工作的总时差为通过该工作到终点线路上波形线之和的最小值,线路ADG的波形线之和为2,线路AEH的波形线之和为2,线路AEI的波形线之和为2,故A工作的总时差为2。
