一级建造师《管理》 重点试题:进度计划的调整的方法
来源:学天教育 发布时间:2020-11-18 浏览量:199

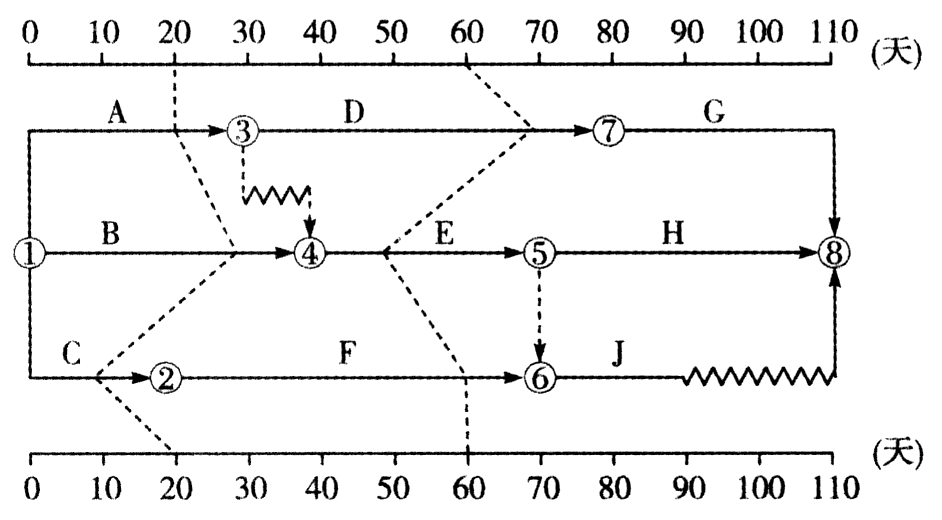

某工程双代号时标网络计划执行至第20天和第60天时,检查实际进度如下图前锋线所示,由图可以得出的结论有( )。

- A 第20天检查时,工作A进度正常,不影响总工期
- B 第20天检查时,工作B拖后10天,影响总工期
- C 第20天检查时,工作C拖后10天,不影响总工期
- D 第60天检查时,工作D提前10天,使总工期提前
- E 第60天检查时,工作E拖后10天,影响总工期
正确答案:A、C、E 参考解析: 第20天检查时,工作B提前10天,B说法错误;第60天检查时,工作D提前10天,但是因为有两条关键线路①③⑦⑧和①④⑤⑧,其中①④⑤⑧关键线路中工作E拖后10天,所以无法使总工期提前,D说法错误。
