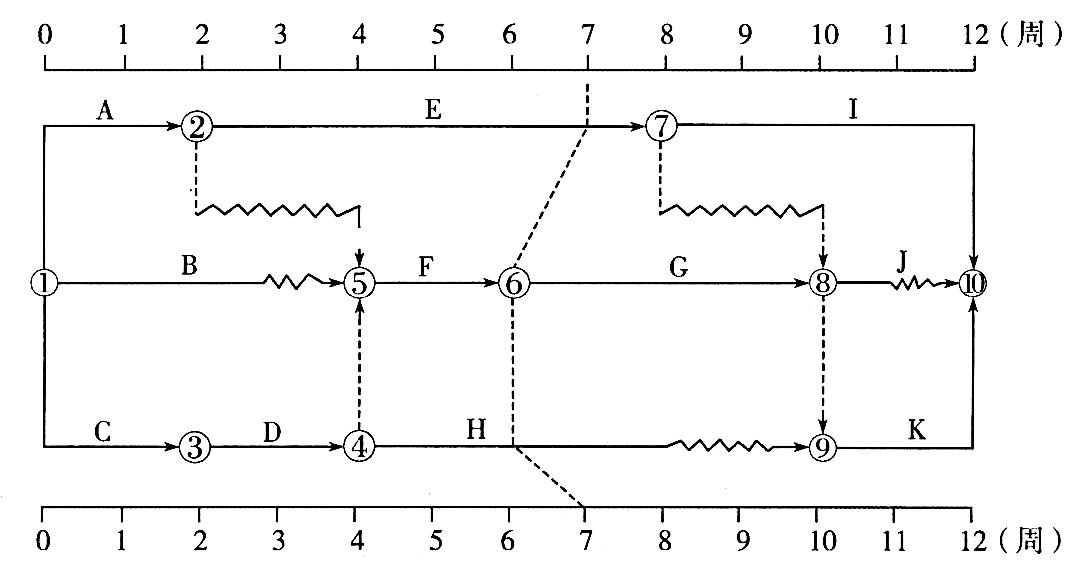

58.某双代号时标网络计划执行过程中的实际进度前锋线如下图所示,计划工期为12周,图中正确的信息有( )。
工作G拖延1周,影响总工期1周,A说法错误。工作H有自由时差2天,进度拖延1周,不影响总工期,C说法错误;工作I为关键工作,最早开始时间调后1周,计算工期增加1周,D说法错误。
