一建《管理》 重点试题:2023年一建《管理》面授阶段测试卷
来源:学天教育
发布时间:2023-07-29
浏览量:153

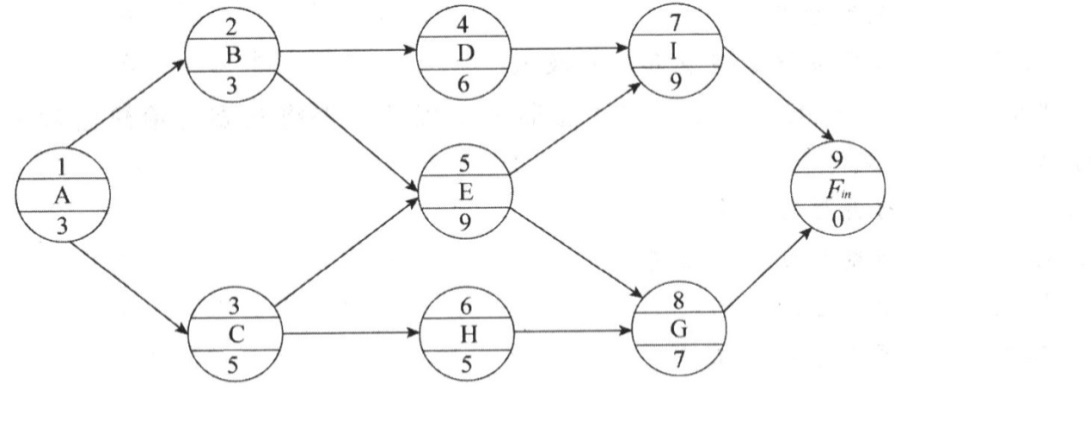

9.某分部工程单代号网络计划如下图,在实施中发现工作H的实际进度比计划进度推迟了5天,以下说法正确的是()。
A
工作H将使总工期推迟5天
B
工作H将使总工期推迟1天
C
工作H将使其紧后工作推迟5天
D
工作H将使其紧后工作推迟1天
查看答案
正确答案:D
参考解析:
工作
H
的总时差为
6
天,自由时差为
4
天。延误
5
天,因此,工作
H
对总工期没有影响,使其紧后工作推迟
1
天。
