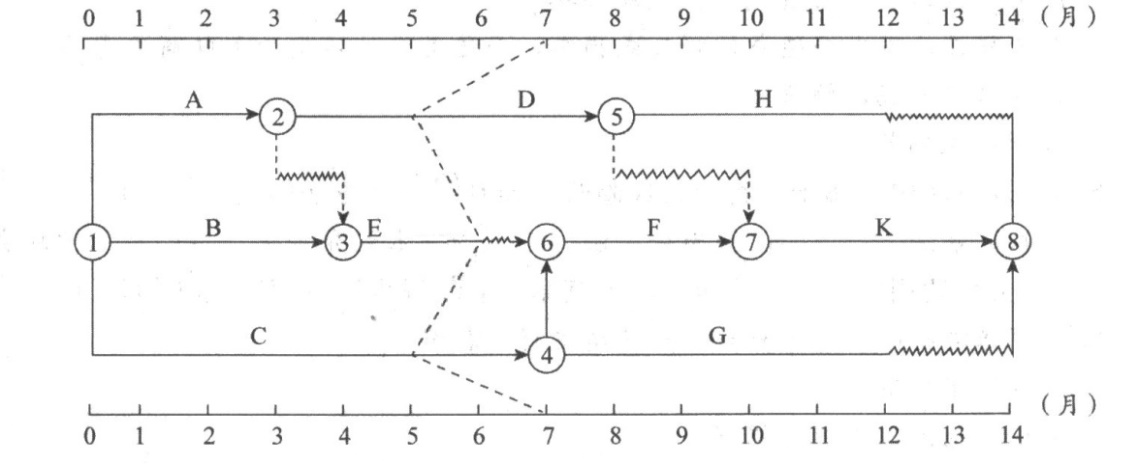

由双代号时标网络计划及前锋线可以得出,工作D的实际进度比计划进度滞后了2个月,但工作D有2个月的总时差,没有自由时差,故不影响总工期,影响紧后工作,A说法正确,B说法错误。工作E的实际进度比计划进度滞后了1个月,但工作E有1个月的自由时差和1个月的总时差,故工作E的实际进度不影响紧后工作和总工期,C说法错误,D说法正确。工作C的实际进度比计划进度滞后了2个月,且总时差为0,在关键线路上,故该工程的实际进度将比计划进度推迟2个月完成,E说法正确。
