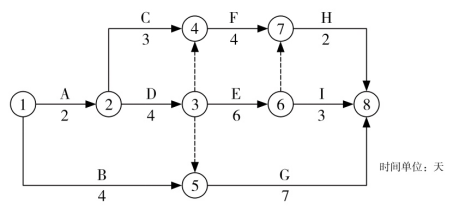

某双代号网络计划如下图,关于工作时间参数的说法,正确的有( )。
A
工作B的最迟完成时间是第8天
B
工作C的最迟开始时间是第7天
C
工作F的自由时差是1天
D
工作G的总时差是2天
E
工作H的最早开始时间是第13天
查看答案
正确答案:A、D
参考解析:
工作C的最迟开始时间是第6天,B说法错误。工作F自由时差为2天,C说法错误。工作H的最早开始时间是第12天,E说法错误。
