一建《管理》 重点试题:考点48:单代号搭接网络计划与网络计划优化(★★)
来源:学天教育 发布时间:2025-04-15 浏览量:194

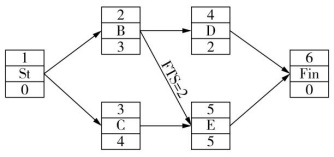

某单代号搭接网络计划如下图(时间单位:天),其时间参数正确的有( )。

- A TFC = 1
- B FFB = 2
- C LSD = 8
- D LSE = 5
- E LFC = 5
正确答案:A、C、D、E 参考解析: LAG2,4 = ESD - EFB = 3 - 3 = 0,工作B与工作E是FTS连接,工作E的最早开始时间 = max{EFB + FTS,EFC} = max{3 + 2,4} = 5,故LAG2,5 = ESE - EFB - FTS2,5 = 5 - 3 - 2 = 0,FFB = min{LAG2,4,LAG2,5} = 0,B说法错误。
