一建《管理》 重点试题:考点49:施工进度监测与调整(★★★)
来源:学天教育 发布时间:2025-06-17 浏览量:151

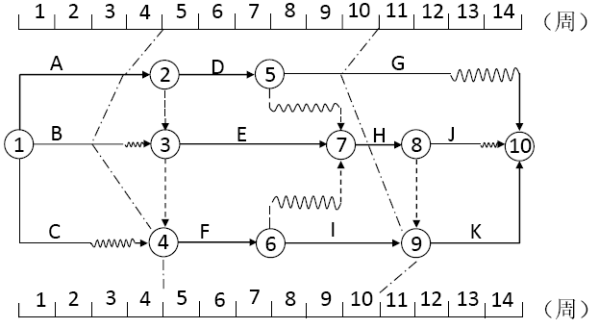

某工程项目的双代号时标网络计划,当计划执行到第4周末及第10周末时,检查得出实际进度前锋线如下图所示,检查结果表明( )。

- A 第4周末检查时工作B拖后1周,但不影响总工期
- B 第4周末检查时工作A拖后1周,影响总工期1周
- C 第10周末检查时工作I提前1周,可使总工期提前1周
- D 在第5周到第10周内,工作F和工作I的实际进度正常
正确答案:B 参考解析: A选项错误在于第4周末检查时工作B拖后2周,C选项错误在于I工作提前1周,但不影响K工作的开工,因为H工作是正常的,需要等H工作正常结束后,然后才可以开始K工作,K工作正常完成,不会使总工期提前。D选项错误在于I工作在第5周到第10周内是提前一周的。
