一建《管理》 重点试题:考点47:单代号网络计划(★★)
来源:学天教育
发布时间:2025-07-02
浏览量:298

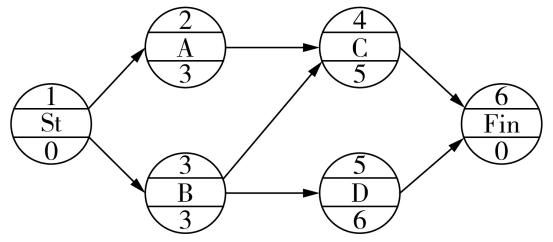

单代号网络计划如下图所示(单位:天),工作C的最迟开始时间是( )天。
A
0
B
1
C
3
D
4
查看答案
正确答案:D
参考解析:
该线路的工期为9。则工作6的最迟完成时间为第9天,最迟开始时间为第9天。工作C只有一个紧后工作,工作C的最迟完成时间=紧后工作最迟开始时间=9(天),故工作C的最迟开始时间=最迟完成时间 - 持续时间=9 - 5 = 4(天)。
