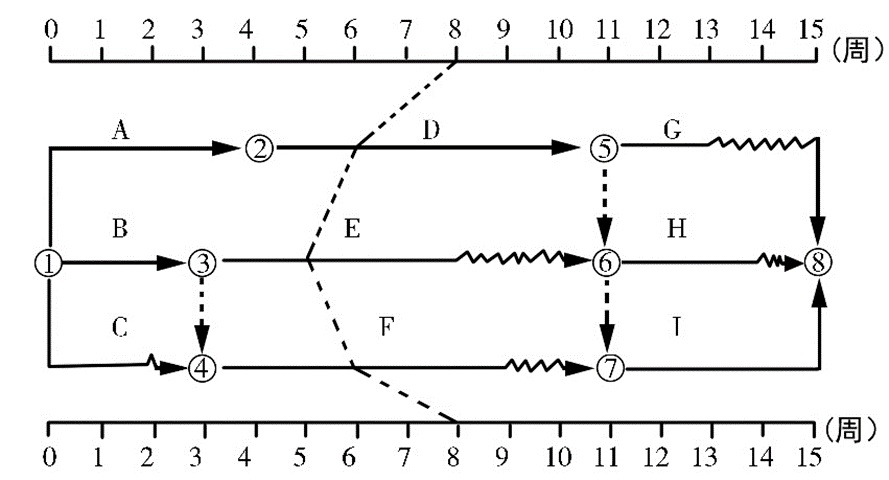

【69】某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度前锋线所示,则正确的结论有( )。
选项A错误,工作D是关键工作,拖后2周,影响工期2周;选项B正确,工作E拖后3周,但因为有3周的总时差,所以不会影响工期;选项C正确,工作F拖后2周,但因为有2周的自由时差,所以不会影响紧后工作;选项D正确,此题的关键线路为A-D-I,但关键工作拖后2周,总工期延长2周;选项E错误,因工作D拖后2周,工作H只有1周的总时差,会影响H工作的进度。
