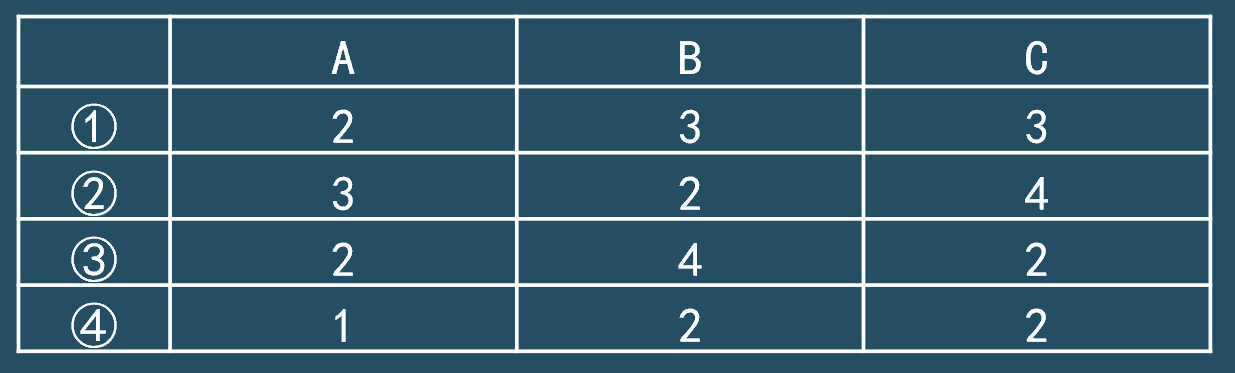

22.某工程由3个施工过程A、B、C组成,分为4个施工段进行流水施工,其流水节拍(天)见下表,请计算流水步距KBC( )。
本题考查非节奏流水施工流水步距的计算。用累加数列错位相减取大差法计算流水步距,看表时要竖着看。
工作B的累加数列:3,3+2,3+2+4,3+2+4+2——3,5,9,11
工作C的累加数列:3,3+4,3+4+2,3+4+2+2——3,7,9,11
错位相减取最大值求得流水步距:KBC=3(天)。
