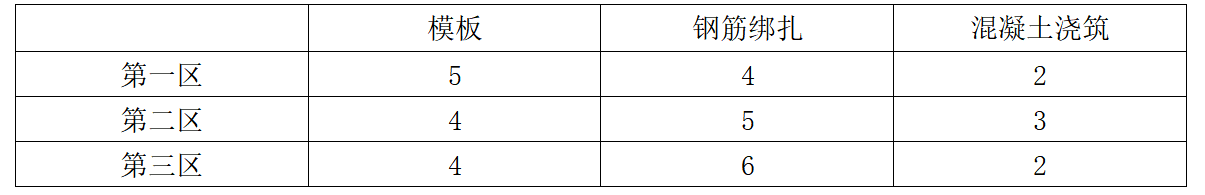

某楼板结构工程由三个施工段组成,每个施工段均包括模板安装、钢筋绑扎和混凝土浇筑三个施工过程,每个施工过程由各自专业工作队施工,流水节拍如下表。该工程钢筋绑扎和混凝土浇筑之间的流水步距为( )天。【必会】
A
2
B
5
C
8
D
10
查看答案
正确答案:D
参考解析:
本题考查流水施工的工期计算。钢筋绑扎累加数列分别为4,9,15;混凝土浇筑累加数列分别为2,5,7;错位相减最大值是10,则流水步距为10。
相关试题
更多
一造《安装计量》 重点试题:二、自动控制系统设备
420人浏览
一造《造价管理》 重点试题:工程项目经济评价报表的编制
363人浏览
一造《造价管理》 重点试题:与工程项目有关的税收规定
375人浏览
一造《安装计量》 重点试题:一、常用机械设备的分类和安装
310人浏览
一造《造价管理》 重点试题:施工成本管理
307人浏览
一造《安装计量》 重点试题:二、空调工程
374人浏览
一造《造价管理》 重点试题:项目融资的主要方式
372人浏览
一造《安装计量》 重点试题:一、除锈和刷油
440人浏览
大家都在看
热点资讯
模拟试题
题库
进入题库
每日一练
每天5道题
章节练习
章节专项突破
历年真题
真题实战演练
模拟试题
全真模拟练习
免费刷题
报考指南
专业品牌
专注教育培训
严选师资
严格优选全国教师
高品质课程
匠心打造品质好课
全方位服务
全程伴学保驾护航
高科技平台
助力学习效率提升
关于我们
网校优势
法律声明
联系我们
帮助中心
移动版
