一造《造价管理》 重点试题:网络图绘制
来源:学天教育
发布时间:2026-06-15
浏览量:85

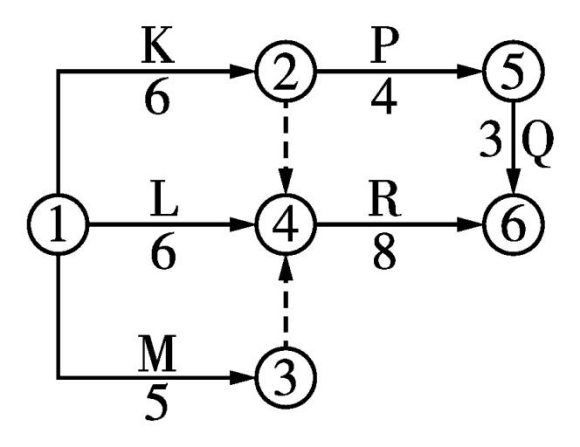

某项目有6项工作,逻辑关系和持续时间如下表所示,则该项目有( )条关键线路,工期为( )。【熟悉】
A
1,13
B
1,14
C
2,13
D
2,14
查看答案
正确答案:D
参考解析:
本题考查双代号网络图绘制。首先根据题干提供的逻辑关系表由紧前工作得出紧后工作,关键线路有KR和LR两条,工期为14天。
