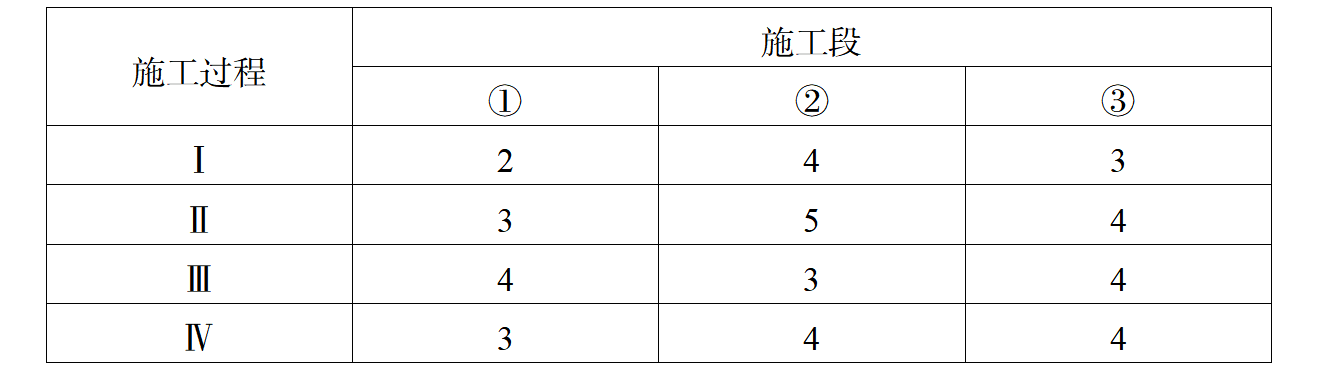

某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表,则流水施工工期为( )天。【模】
本题考查的是非节奏流水施工。用累加数列错位相减取大差法计算流水步距,进而求出施工工期。
第一个累加数列:2,2+4,2+4+3——2,6,9
第二个累加数列:3,3+5,3+5+4——3,8,12
第三个累加数列:4,4+3,4+3+4——4,7,11
第四个累加数列:3,3+4,3+4+4——3,7,11
错位相减取最大值得流水步距:K1=3,K2=5,K3=4。流水施工工期=3+5+4+11=23天。
