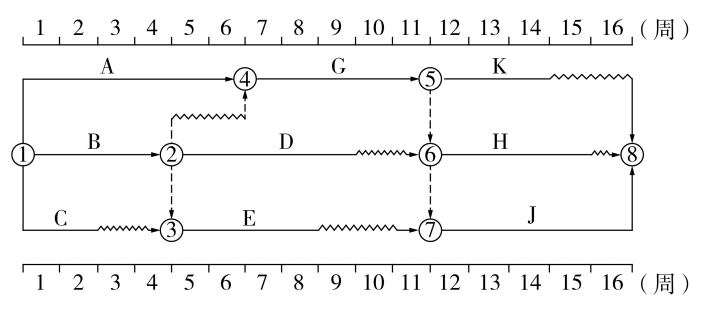

某工程的双代号网络时标计划如下图所示,图中显示的正确信息有( )。

- A 工作A属于关键工作
- B 工作D的总时差为3周
- C 工作G的自由时差为2周
- D 工作C的自由时差为2周
- E 工作K的总时差等于自由时差
正确答案:A、D、E 参考解析: 本题关键工作是A-G-J。选项A正确,工作A属于关键工作;选项B错误,工作D的总时差为2周;选项C错误,工作G的自由时差为0;选项D正确,工作C的自由时差为2周;选项E正确,工作K的总时差等于自由时差,都等于2周。
