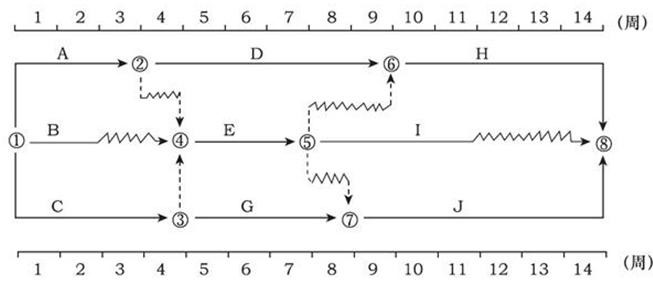

66、某工程双代号时标网络计划如下图所示,其中工作E的总时差为( )周。
本题考查的是双代号时标网络计划及新横道图。以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;其他工作的总时差等于其各紧后工作总时差的最小值与本工作的自由时差之和。工作H的总时差为0周,工作J的总时差为0周,工作I的总时差为3周,所以工作E的总时差为min{0+2,3+0,0+1}=1周。
